排水管道
HDPE同层排水
HDPE双壁波纹管
PP增强静音管
给水工程
联系我们
联系我们
人才招聘
集团要闻
客户活动
组织架构
招商合作
行业资讯
招标中心
暖通工程
PPR管
PPR纳米抗菌管
PPR玻纤增强抗菌管
南极行动
电气工程
PE给水管
索邦文化
索邦大事记
供暖管道
PERT地暖管
索邦电气
可耐美S5系列
可耐美S6系列
可耐美S7系列
UPVC电线套管
首页
索邦资讯_水管安装6个步奏
来源:
索邦集团
|
作者:
索邦的企鹅君
|
发布时间:
2015-10-31
|
1520
次浏览
|
分享到:
一、材料的估量与质检
索邦
建议您,在安装水管前,请水电师傅列好清单,以免买多了或者少了,造成浪费或者因为缺乏材料影响安装进程。
施工材料的好坏,直接影响施工质量以及日后使用中出现因材料较差而带来安全隐患的现象。安装前要对水管及其各种配件进行严格检查:水管内外壁应光滑、平整,无气泡、裂口、裂纹、凹陷、脱皮和严重的冷斑及明显的痕迹。水管及配件的连接必须牢固。
二、现场交底
索邦
建议您
,安装人员应仔细确认热水器、水槽、台盆、洗衣机等设施设备的位置,了解业主或设计师有无特殊要求,如有特殊要求应按照业主或设计师指示进行施工。水管安装完毕要绘制水电线路走向图加以保存,方便以后维护检修或者整改。PPR管在暗敷后要标出管道位置,以免二次装修破坏管道。
这些施工尺寸要求你一定要牢记!
一、台盘冷热水高度: 50cm
二、墙面出水台盘高度: 95cm
三、拖把池高度: 60-75cm
四、标准浴缸高度: 75cm 冷热水中心距: 15cm
五、按摩式浴缸高度: 15-30cm
六、冲淋高度: 100-110cm 冷热水中心距: 15cm
七、热水器高度(燃气): 130-140cm 热水器高度(电加热): 170-190cm
八、小洗衣机高度: 85cm 标准洗衣机高度: 105-110cm
九、坐便器高度: 25-30cm
十、蹲便器高度: 100-110cm
上述提供的尺寸可以供客户参考,但需要注意的是每个家庭的装修情况都不同,可根据自己的家装修的要求来进行调整。举例:一般台盆冷热水高度为50cm,如果该处地面需抬高20cm那么最终台盆冷热水的高度应该做到70cm,其它的以此类推。
三、焊接工具
索邦
建议您

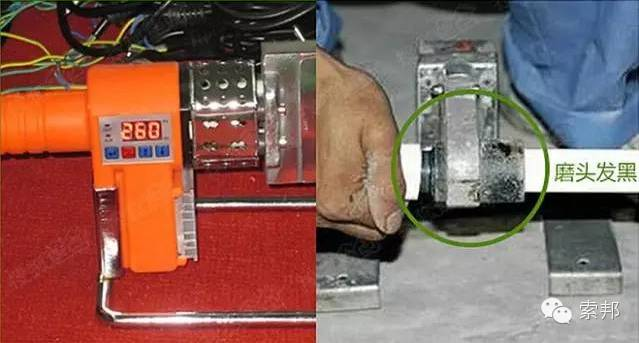

,施工工具的好坏直接影响管道连接是质量。好的施工工具保持恒温260(±10度),温度过高或过低都会造成管道虚焊。还要观察师傅焊机的磨头的新旧程度,如果磨头发黑了,那肯定会影响管道焊接的牢固度。
四、管材连接

PPR水管与管件采用热熔方式连接操作方便、气密性好、接口强度高。PP-R管除了与金属管或用水器连接使用带螺纹嵌件或法兰等机械连接方式外,其余均应采用热熔连接,管材和焊接工具保持三点一线,使管道一体化,杜绝漏水。
连接前,应先清除管道端口及附件上的灰尘及异物,避免虚焊。管道连接采用熔接机加热管材和管件,管材和管件的热熔深度和时间应符合要求。热熔焊接时,切勿旋转。带丝管件连接时,应缠绕生料带,确保密封。
不可不知的水管施工原则

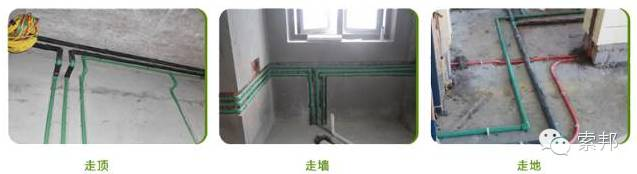

PPR水管应该走顶还是走地?
水管走顶最安全。主要是水路改造大部分都是暗敷,而水的特性是水往低处流。如果管线走地或走墙,没有拍摄管路图,后期安装其他设备容易误伤管道。一旦发生漏水很难及时发现,只有水漫金山或者地板变形以及漏到楼下,才会发现漏水,且由于水管暗埋很难查出漏水之处。这时巨大的损失更是无法挽回,甚至殃及楼下邻居。
如果水管走顶部,可能水改时费用高些,但做为一项长远投资来看,是值得的。水管走顶,即使漏水,也能够及时发现,便于检修,损失也较小。
PP-R的热涨系数较大,容易产生应力疲劳,如在混凝土中没有伸缩量则应力无处释放,从而破坏管道。因此走顶(如厨卫吊顶)的一大好处是提供了管道热涨冷缩的余量空间!

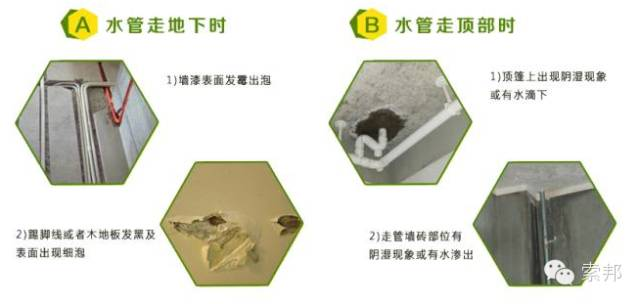

在日常生活中,如果发现如下情况,请尽快检查相关管道
水管走地下时:
1)墙漆表面发霉出泡
2)踢脚线或者木地板发黑及表面出现细泡
水管走顶部时:
1)顶篷上出现阴湿现象或有水滴下
2)走管墙砖部位有阴湿现象或有水渗出
PP-R管明敷或非直埋暗敷布管时,必须按规定安装支、吊架。冷热出水管间距不小于150mm。冷热水管不可同穿一孔,冷热水管必须分开两槽铺设,间距5公分;如果铺设在同一槽内,会导致冷凝水出现,令墙壁潮湿。水管安装时,应横平竖直,左热右冷,间距≥30mm。给水管与燃气管平行敷时,距离≥50mm,交叉敷设距离≥10mm。

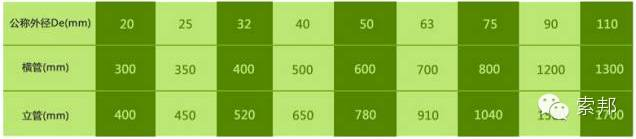

冷水管支吊架最大间距

热水管支吊架最大间距

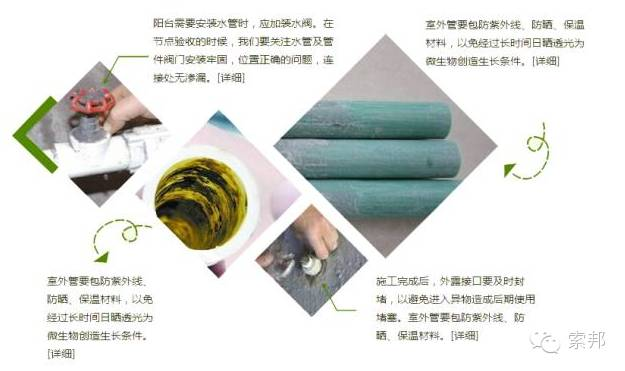

阳台需要安装水管时,应加装水阀。在节点验收的时候,我们要关注水管及管件阀门安装牢固,位置正确的问题,连接处无渗漏。
室外管要包防紫外线、防晒、保温材料,以免经过长时间日晒透光为微生物创造生长条件。
施工完成后,外露接口要及时封堵,以避免进入异物造成后期使用堵塞。室外管要包防紫外线、防晒、保温材料。
为了确保水管在日后使用中,不会因为水压造成的共振,所以所有水管必须使用管卡固定。管卡间距在400—500mm,这样能避免水流通过时水管晃动。外径在25mm以下的管道,转角及水表处及管道终端的100mm设置管卡。如特殊情况走地槽的水管,砂浆填埋厚需>100mm。
六、验收试压
水管验收
水管布线横平竖直,冷热管分别开槽,间距10-15cm为宜。水管与电源、燃气管间的距离必须≥50mm,各管道间避免相互影响,必要时可用钢卷尺检查。
要确保所有水管进水、排水畅通,所有接头、阀门、器具与管道连接处严密无渗漏、无出水现象,这样才能进行下一道施工工序。
部分裸露在外的排水管道口(如马桶排水管)应在施工前临时封口保护,以免日后有杂物堵塞管道,带来不必要的麻烦。
水管试压
为确保水管质量与安装质量,管道安装后在封管(直埋)及复盖装饰层(非直埋暗敷)前必须试压。冷水管试压压力为系统工作压力的1.5倍,但不得小于0.9MPA;热水管试验压力为工作压力的2倍,但不得小于1.2MPA。所有内丝弯需要安装闷头或三角阀确保密封。
全封闭水管,进行打压试验,水管测压利用打压泵向冷水管内施加≥0.9Mpa压力(热水管则≥1.2Mpa),半小时后压力表水压回落0.05mpa内、管道无渗漏为合格,反之则有产品质量或安装问题。
上一篇:
索邦资讯_冬季PPR......
下一篇:
上海市新一轮二次供水......
